Energoefektivitātes pasākumi Rīgā, Hipokrāta ielā 3
Projekta/līguma nr.
4.2.1.2/17/I/027
Projekta finansējums
936 363,64 EUR, ERAF finansējums 795 909,09 euro, Valsts budžeta finansējums 140 454,55 euro
Projekta vadītājs
Projekta īstenošana
31.05.2018. - 30.05.2019.
Mērķis
Projekta mērķis ir veicināt energoefektivitātes paaugstināšanu Rīgas Stradiņa universitātes dienesta viesnīcā Hipokrāta ielā 3, Rīgā.
Apraksts
Projekta galvenās aktivitāšu grupas
- Būvlaukuma ierīkošana un uzturēšana
- Demontāžas darbi
- Jumta un fasādes rekonstrukcija, tostarp aiļu aizpildījums
- Teritorijas sakārtošana, kā arī zibensaizsardzības pasākumi
Projekta rezultātā Enerģijas patēriņš būs 80,48 kWh/m2 gadā, bet oglekļa dioksīda emisijas – 15,56 kg CO2/m2 gadā.
Šobrīd plānotais CO2 ietaupījums ir 73,678 tonnas, savukārt primārās enerģijas ietaupījums ir 35,95 kWh/m2.
- Paveiktais līdz 30.06.2018.
- Objektā saskaņoti visi apdares materiāli

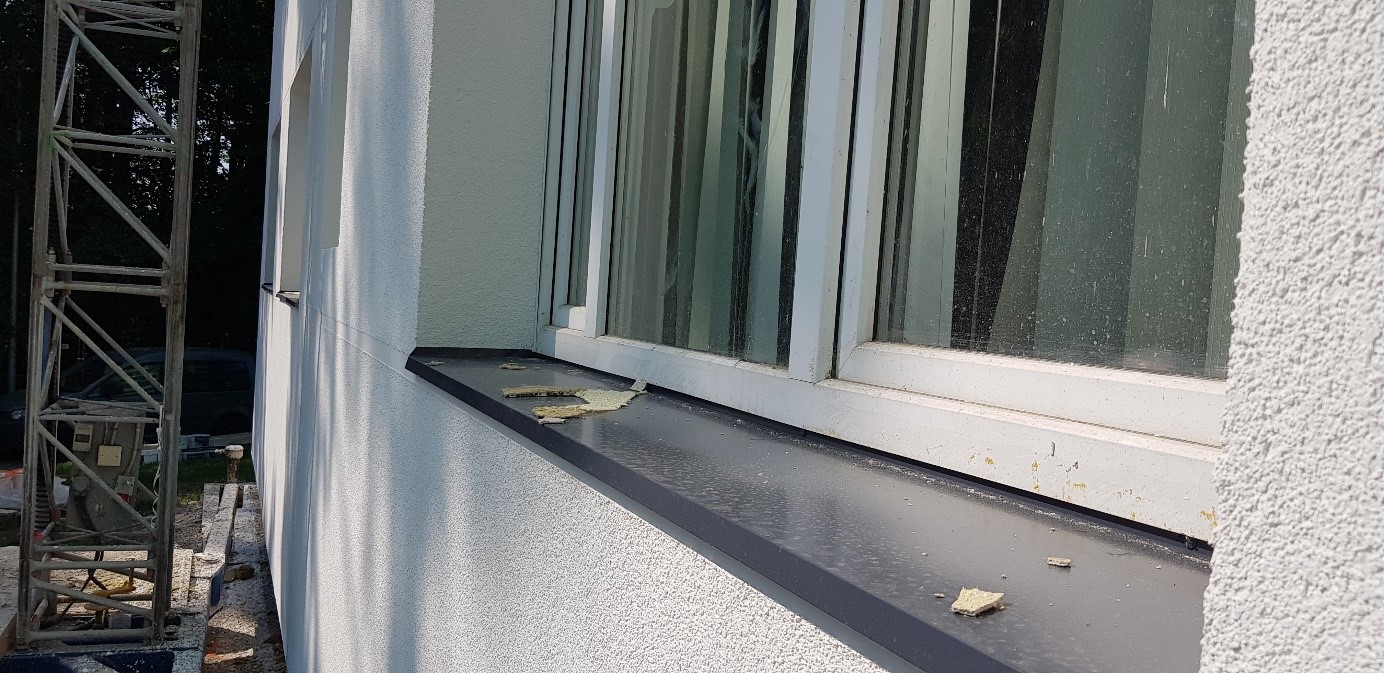

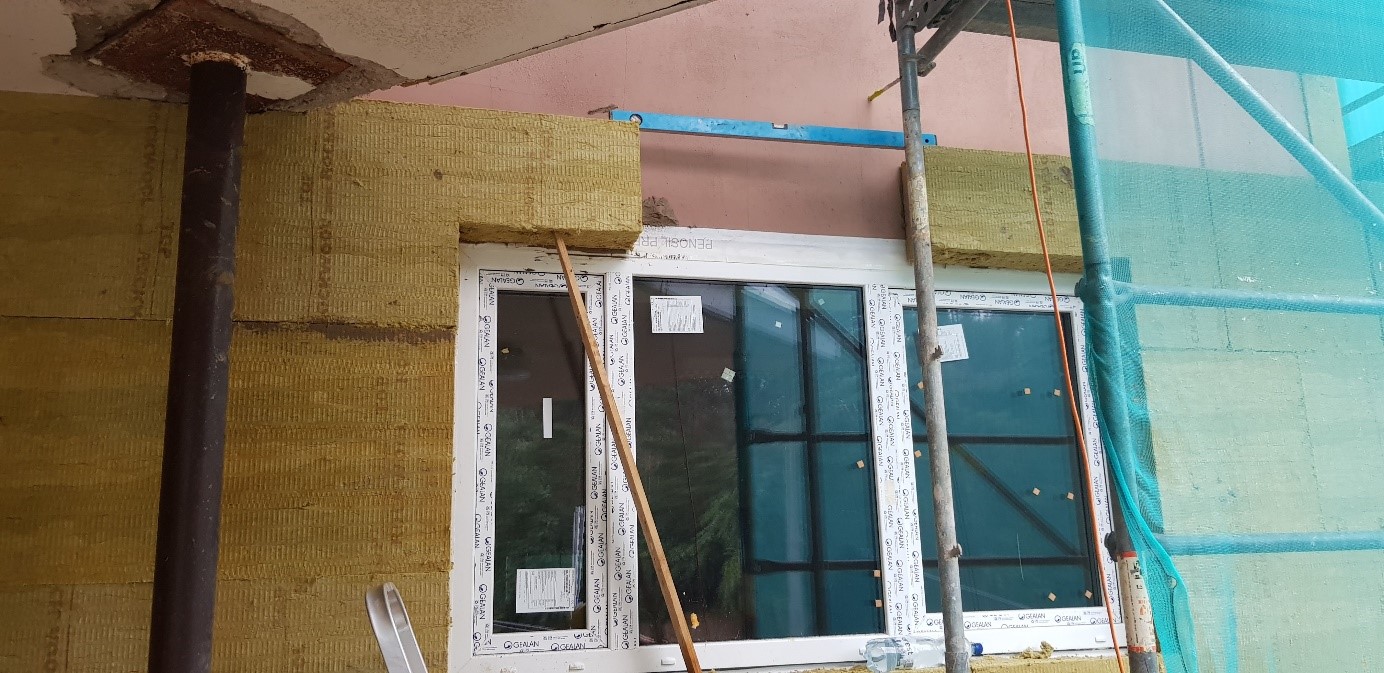

- Veikta logu montāžas mezgla saskaņošana
- Precizēts ieejas durvju mezgls
- Koriģēts evakuācijas durvju mezgls
- Precizēta apdare zem ārējās palodzes
- Precizēta fasādes krāsojuma piesaiste

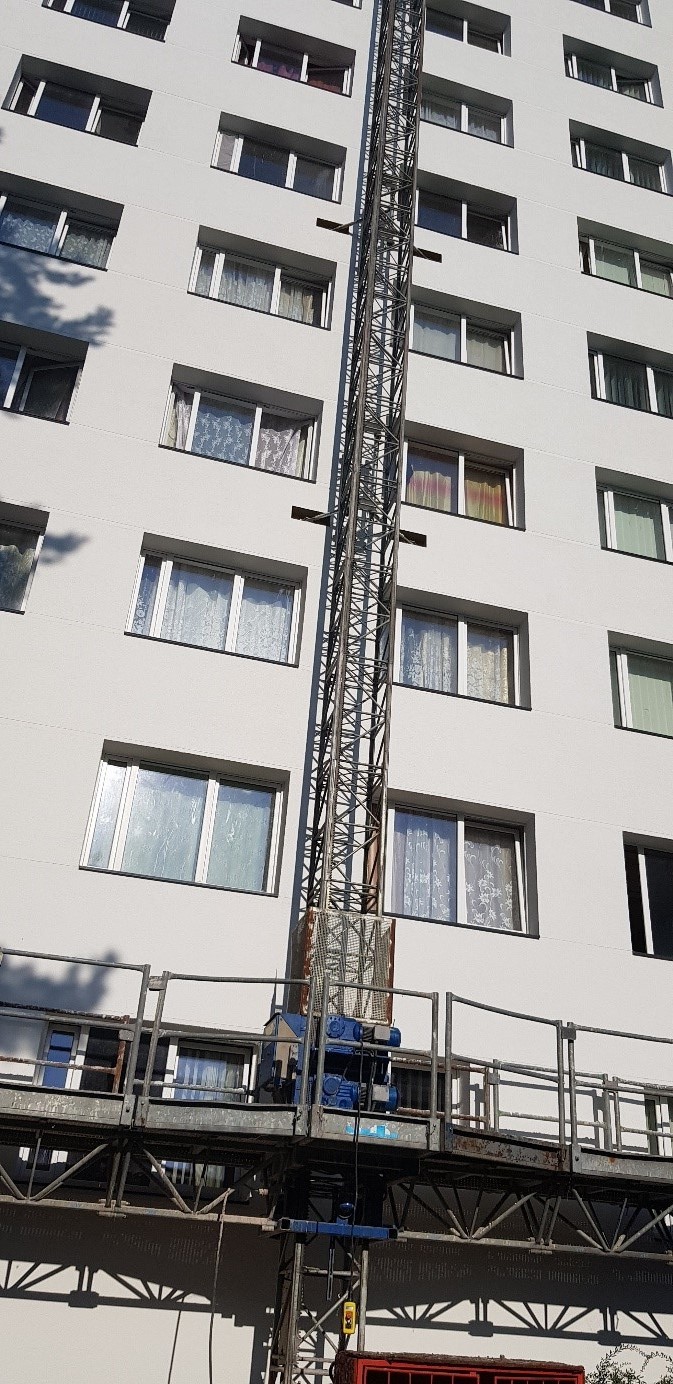

- Notiek logu montāža

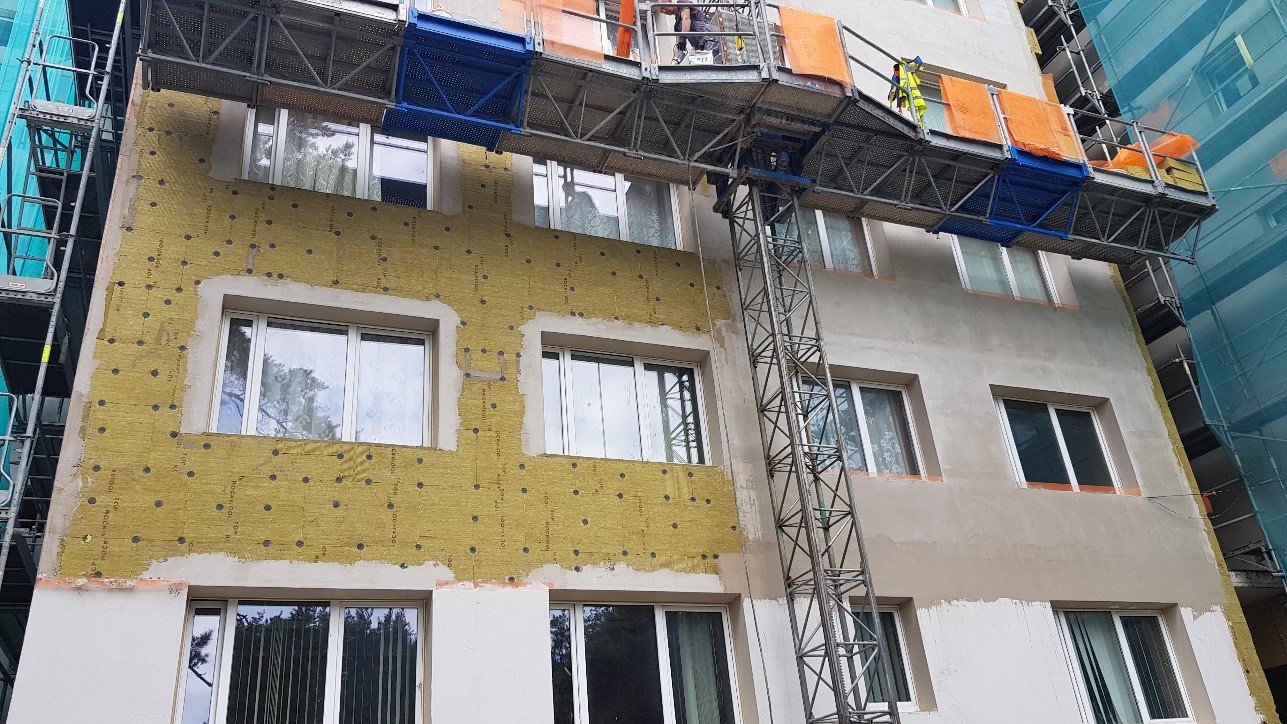

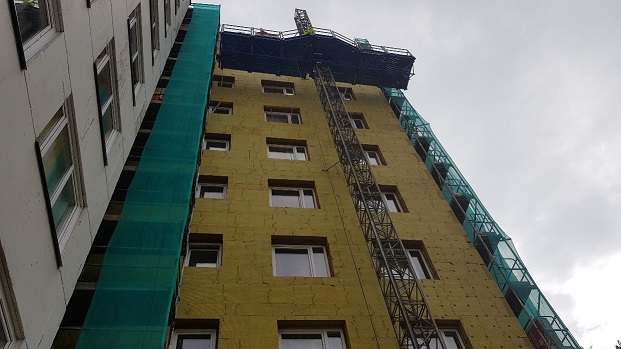

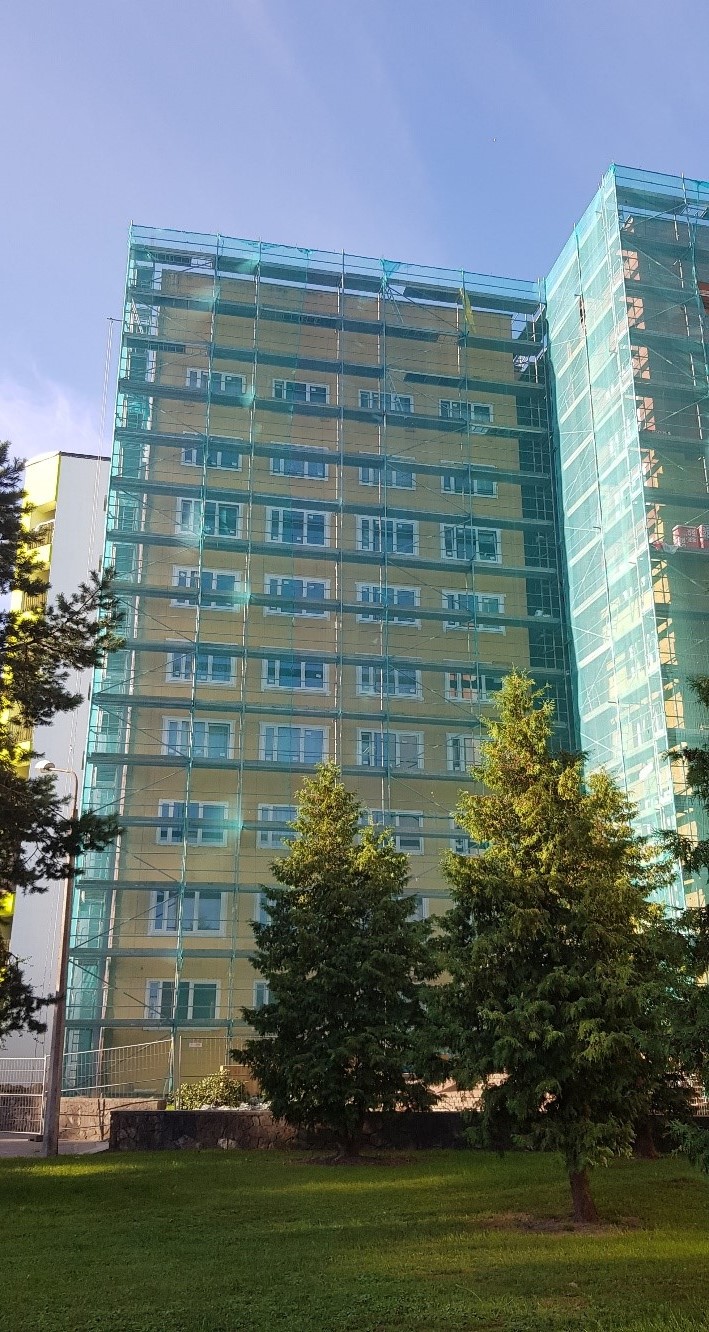

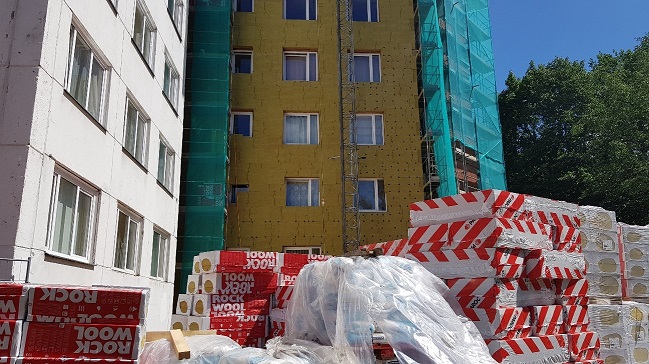

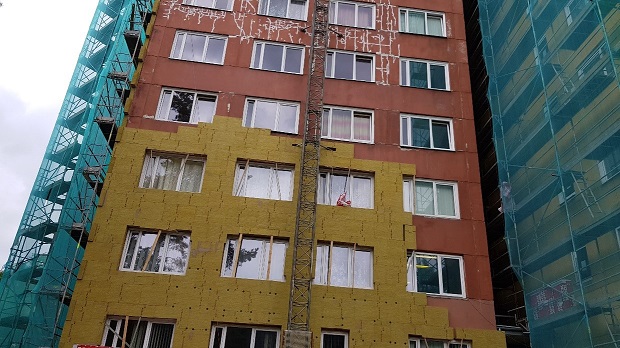

- Turpinās darbs pie fasādes siltumizolācijas vates montāžas

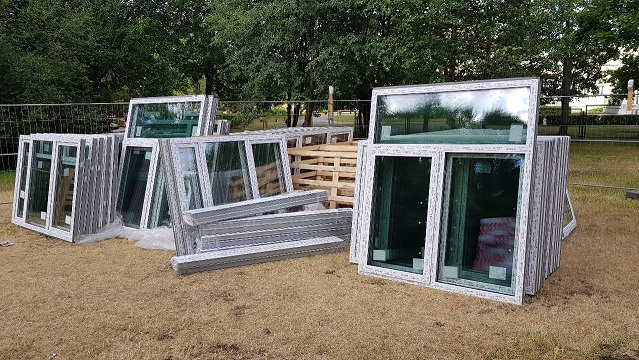

- Objektā ievesti visa fasādes siltumizolācijas vate, kā arī lielākā daļa no logiem
- Paveiktais līdz 31.07.2018.

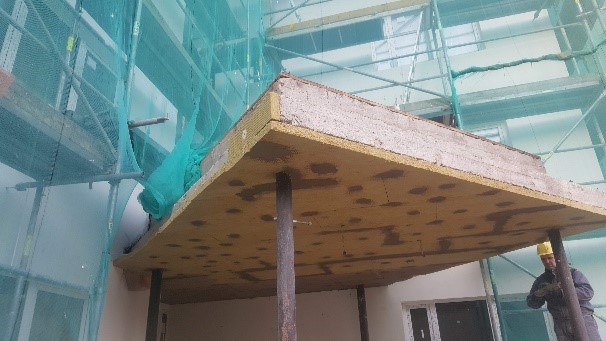

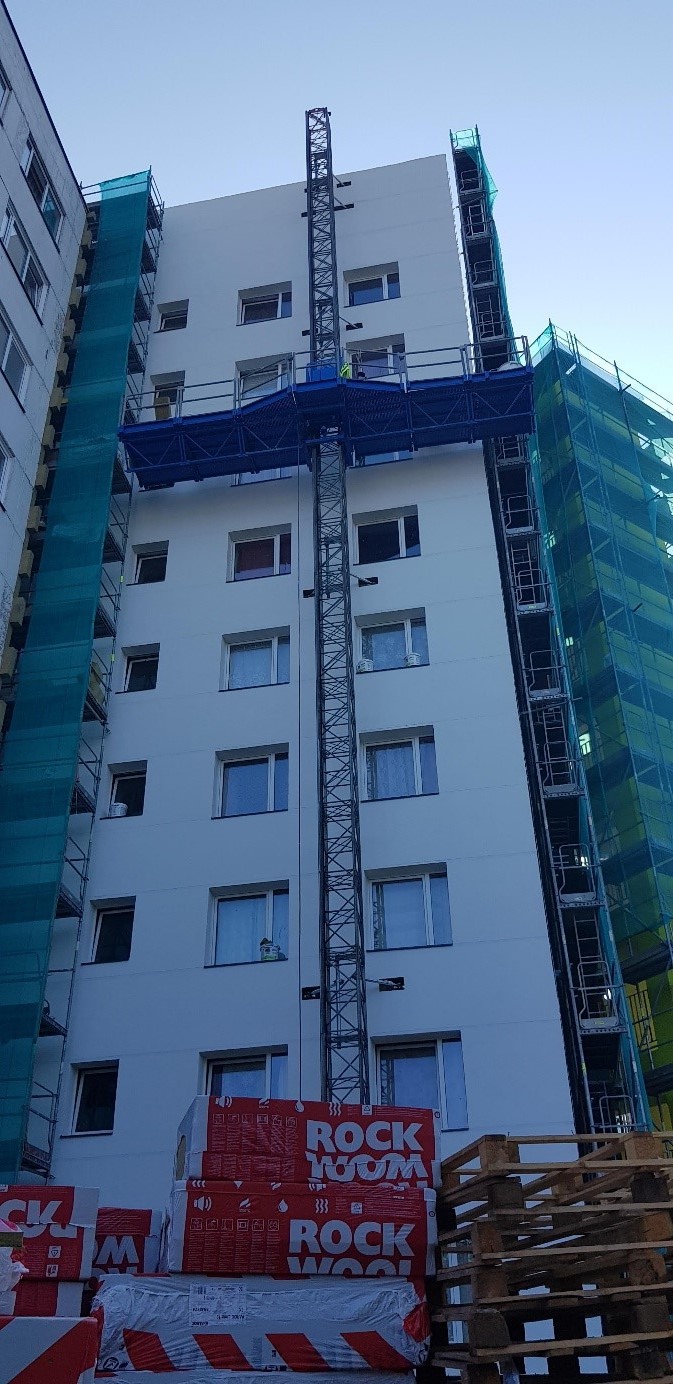

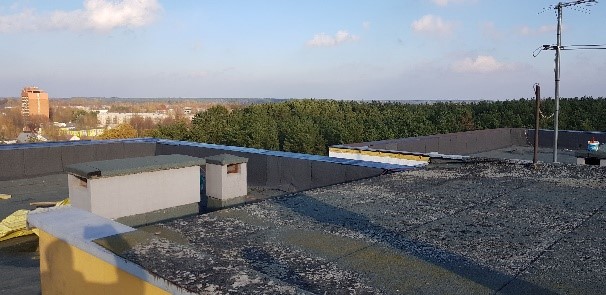

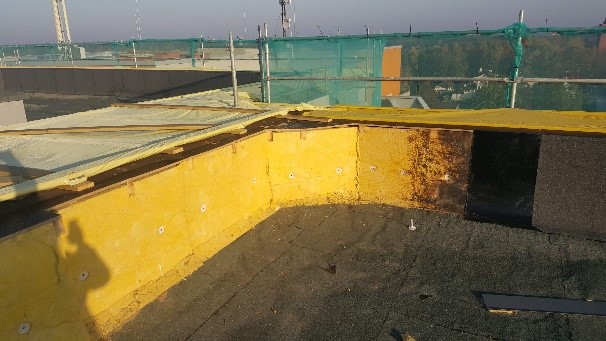

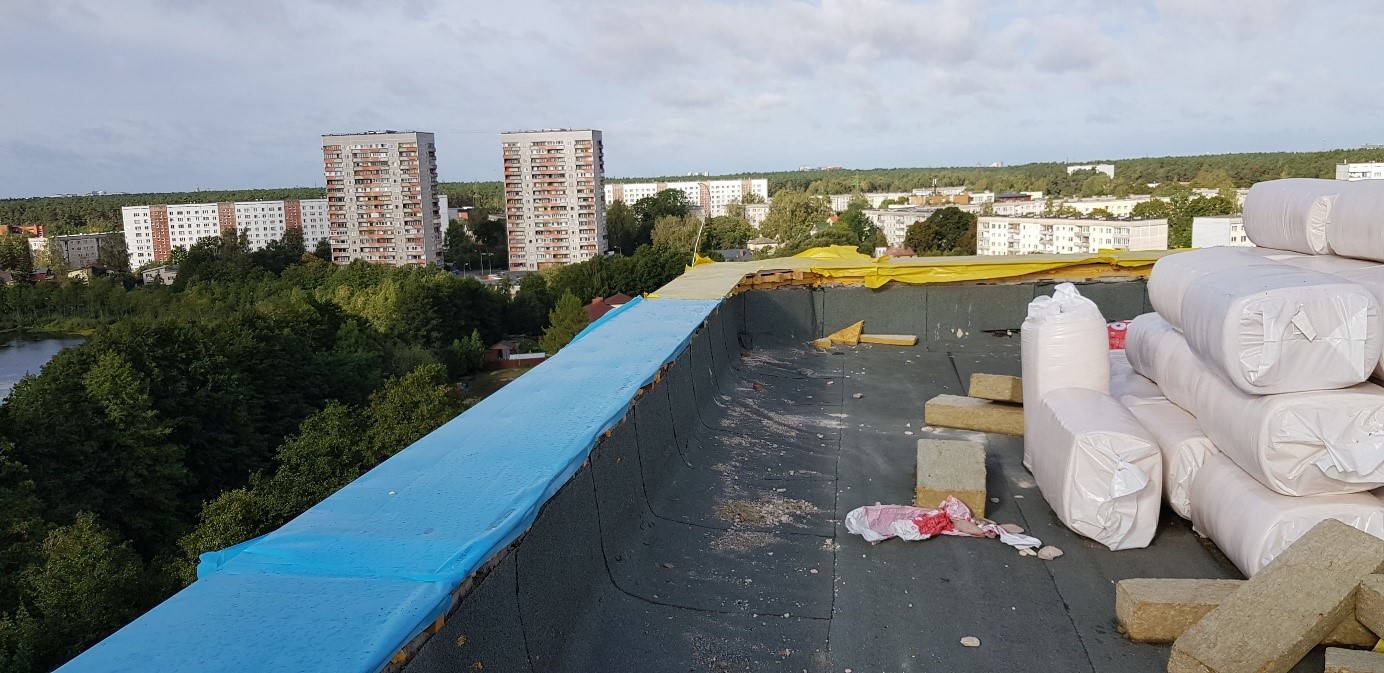

- Turpinās jumta izbūves darbi
- Daļēji ir pabeigts darbs pie pirmā posma, un notiek sastatņu un pacēlāju pārvietošana uz otro posmu
- Notiek logu vitrīnu montāža

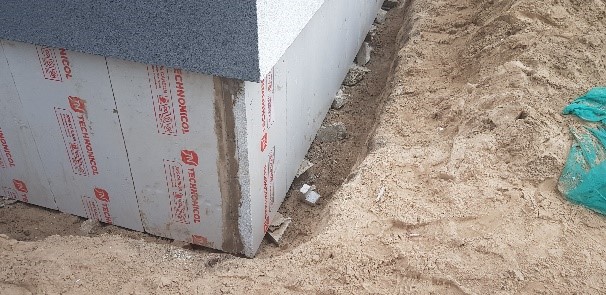

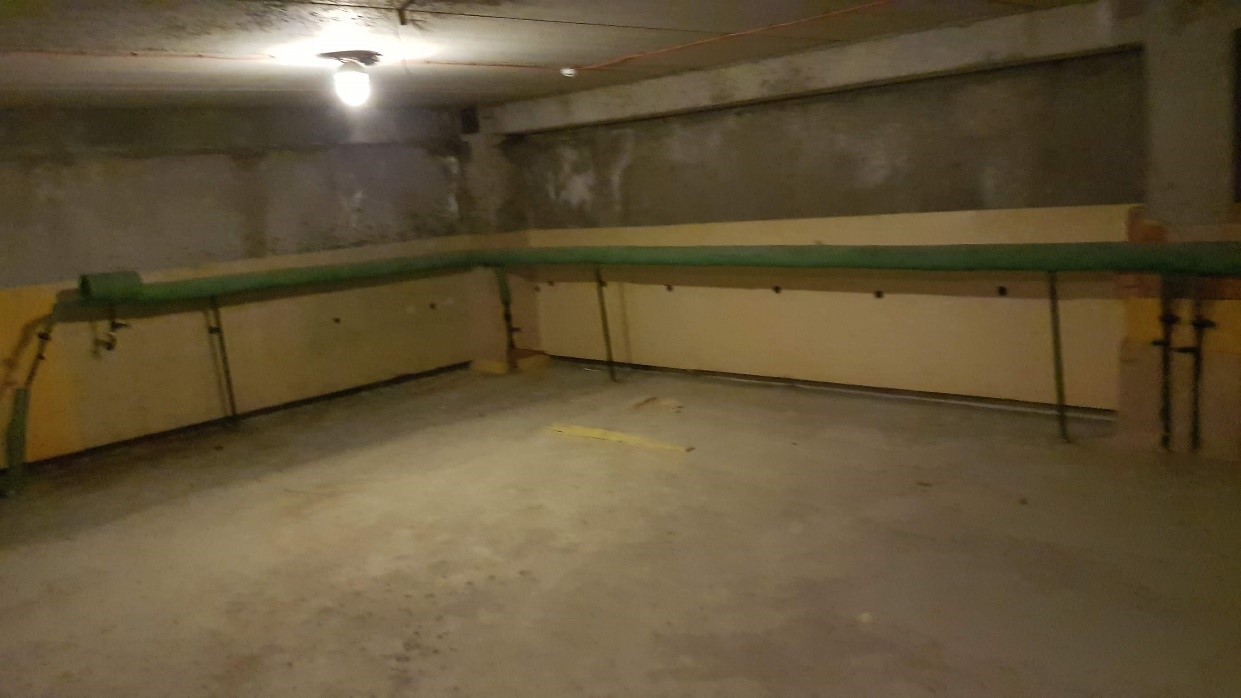

- Turpinās pagraba cokola stāva siltināšana
- Notiek bēniņu tehniskā stāva siltināšana
Pēc ikmēneša izpildītajiem darbiem patlaban ir izpildīts ap 44 % no kopējiem darbiem pēc tāmes.
- Paveiktais līdz 31.08.2018.
- Turpinās jumta izbūves darbi
- Notiek logu vitrīnu montāža (atlikušas 12 gab.)

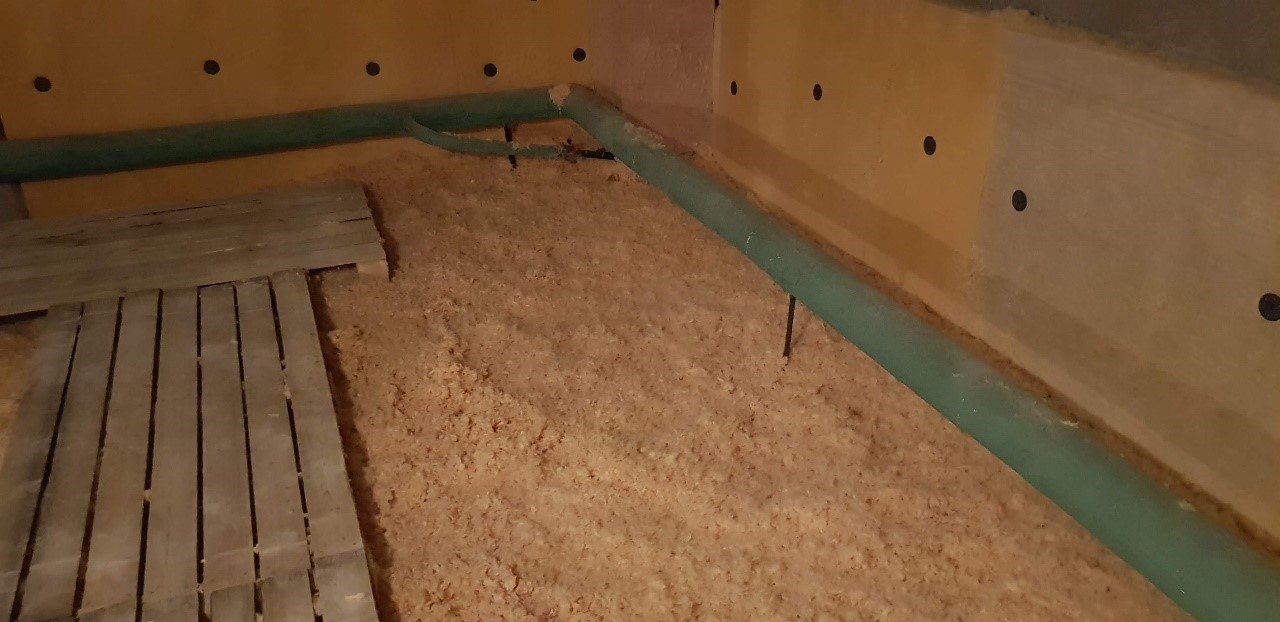

- Pagraba cokola stāva siltināšana nobeigšana (nobeiguma darbi)
- Notiek bēniņu tehniskā stāva siltināšana (veikts 50 % no kopējā apjoma)
Pēc ikmēneša izpildītajiem darbiem patlaban ir izpildīts ap 64 % no kopējiem darbiem pēc tāmes.
- Paveiktais līdz 30.09.2018.
- Tiek veikta otras ieejas kāpņu remonta skaņošana
- Notiek logu vitrīnu apdare
- Notiek parapeta izbūve un jumta izbūves darbi
- Notiek fasādes izbūves darbi
- Notiek cokola darbi
Pēc ikmēneša izpildītajiem darbiem patlaban ir izpildīts ap 80 % no kopējiem darbiem pēc tāmes.
- Paveiktais līdz 31.10.2018.

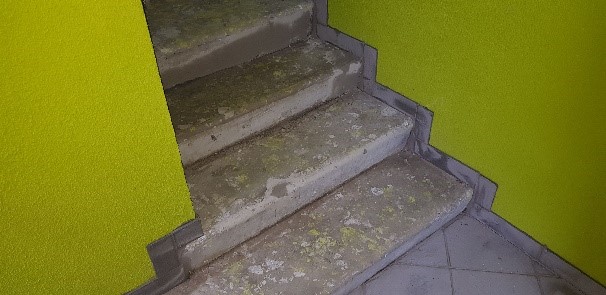

- Kāpņu un margu atjaunošana

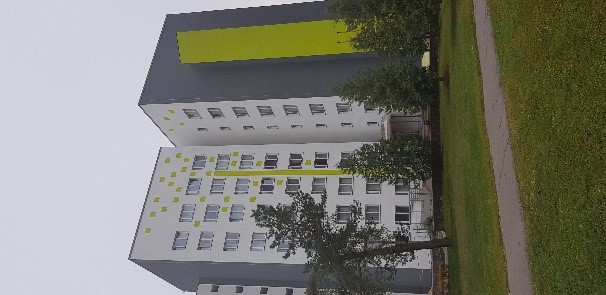

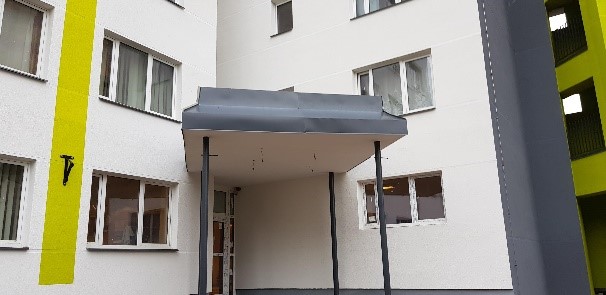

- Fasādes izbūve un ieejas mezglu izbūve

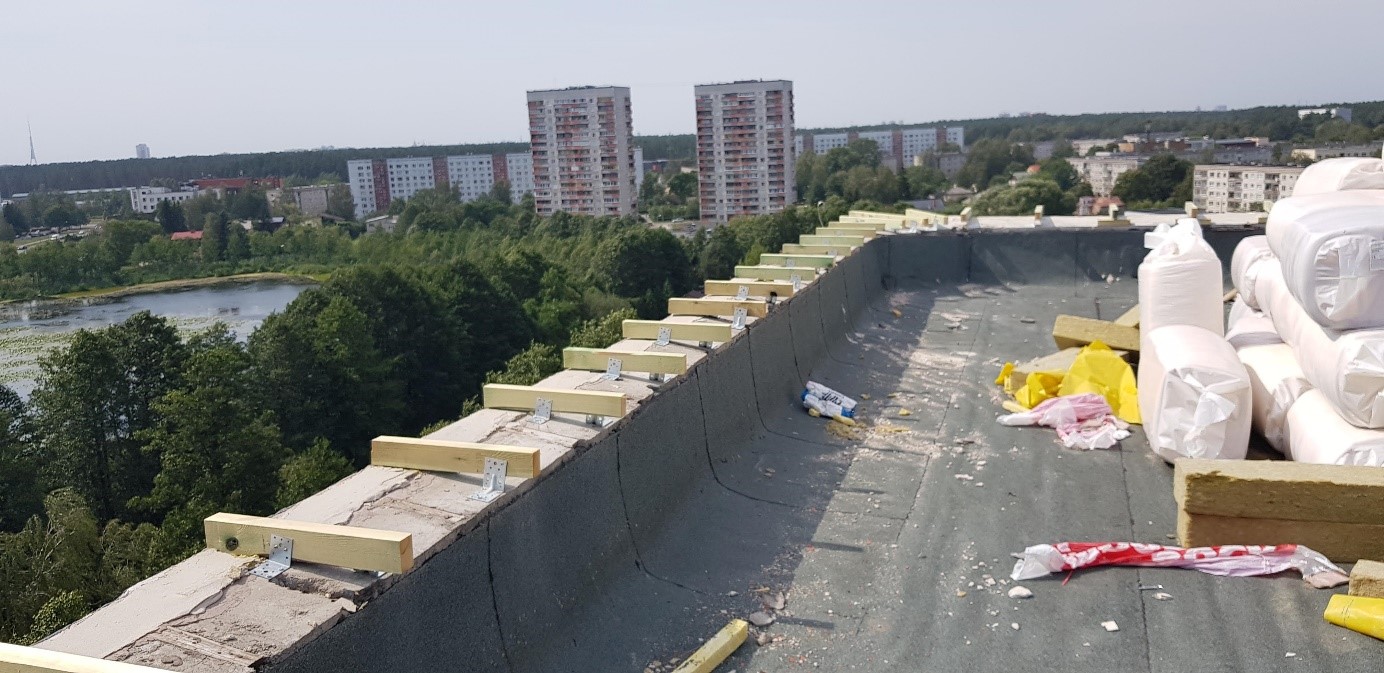

- Jumta parapeta ssiltināšana, jumt kausēšana, margu montāža
- Fasādes nobeiguma darbi un apmales izbūve

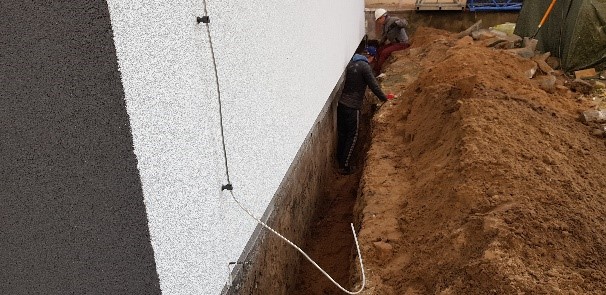

- Zemējuma kontūra izbūvēšana

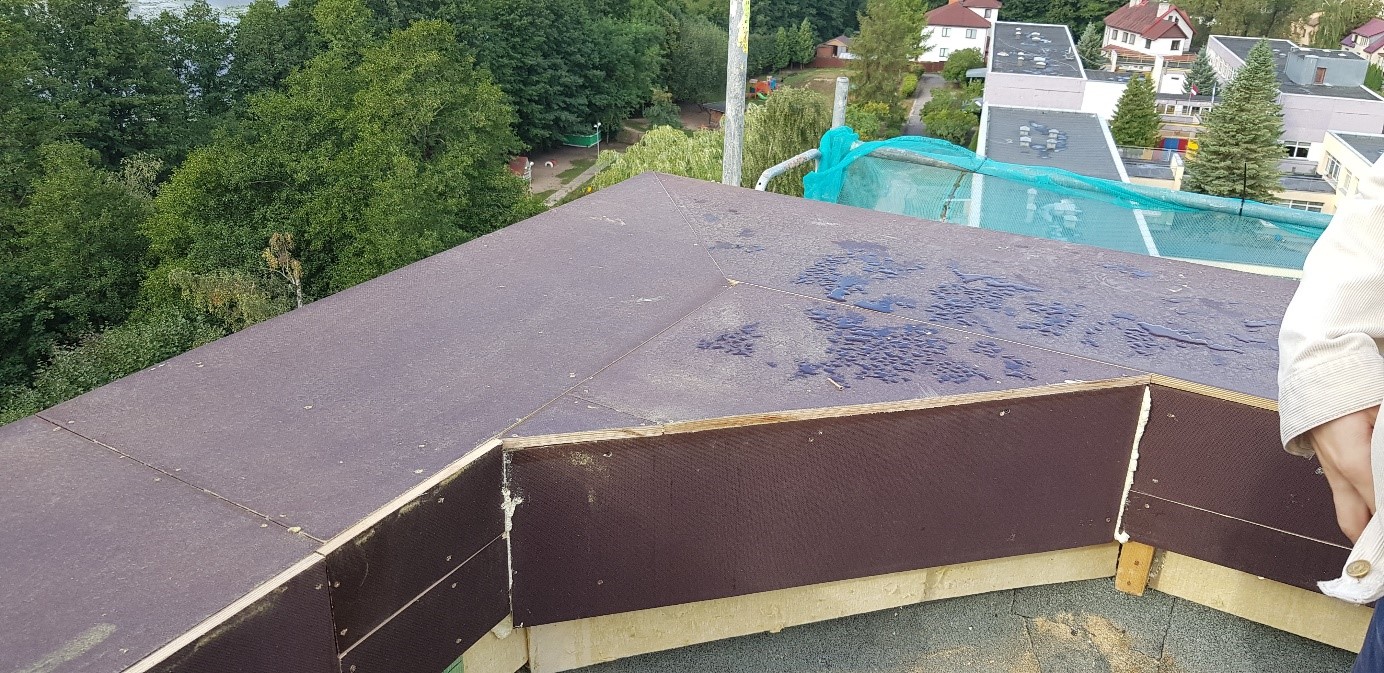

- Jumta izbūves nobeiguma darbi
- Paveiktais līdz 30.11.2018.
- Ieejas mezglu izbūve

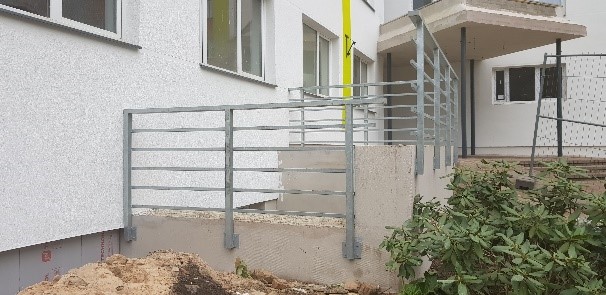

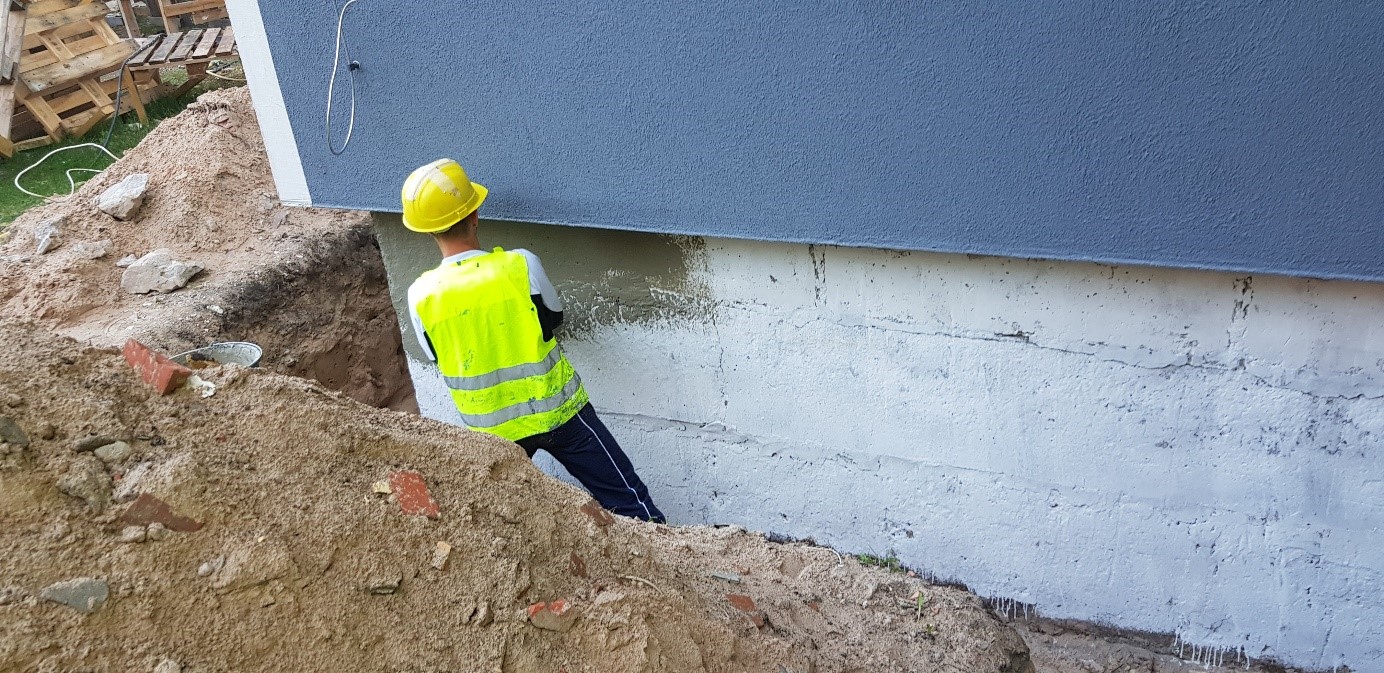

- Cokola siltināšanas darbi
- Jumta seguma un parapeta atjaunošana
- Apmales un ieejas mezglu segumu izbūve
- Fasādes izbūves nobeiguma darbi
- Fasādes izbūves nobeiguma darbi

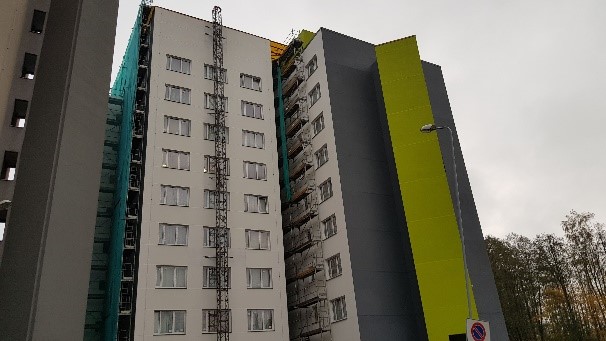

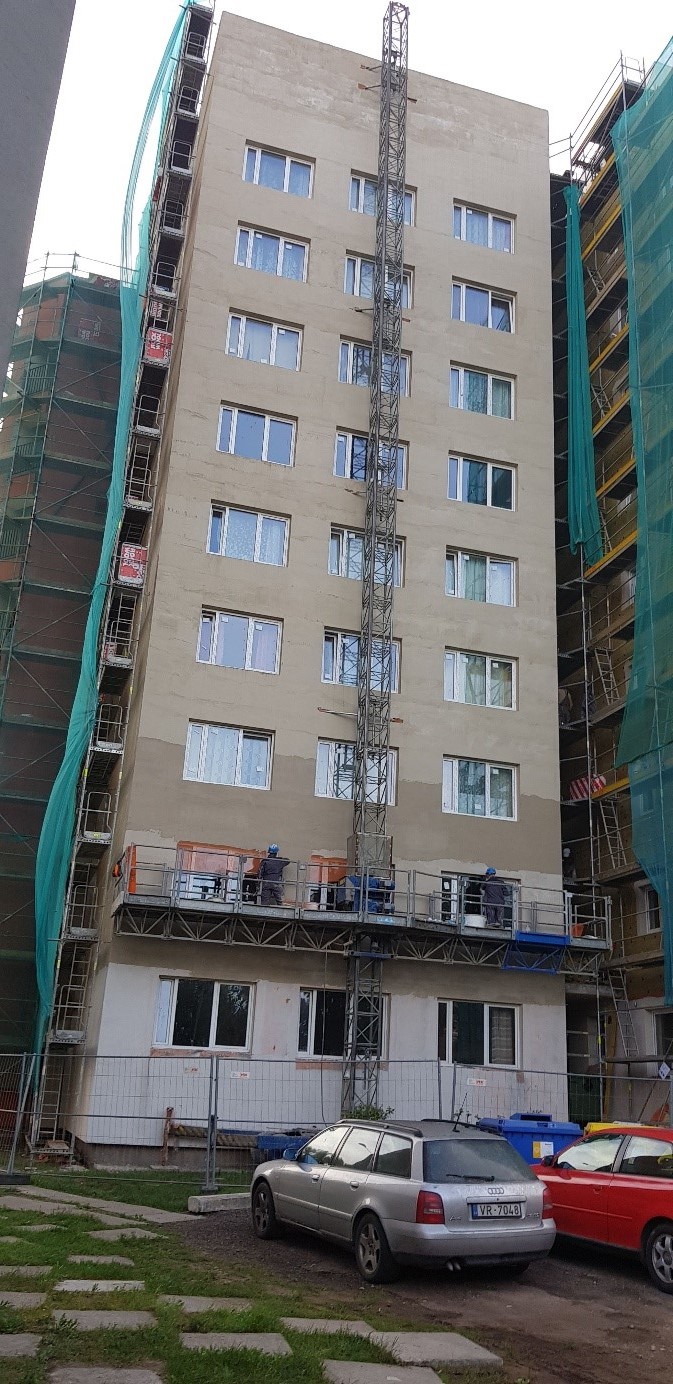

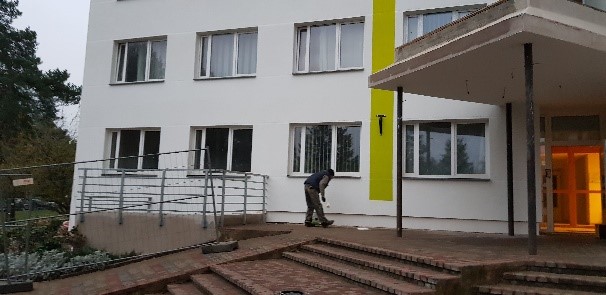

- Paveiktais līdz 13.12.2018.
Objekts pieņemts ekspluatācijā 2018. gada 13. decembrī.
Dokumenti
